工場U字構新設工事

物件カテゴリー| 施工箇所カテゴリー|, , ,

施工前(墨出し状況)

施工中(アスファルト撤去・床掘り後転圧状況)

施工中(U字溝設置後、埋戻し部左官状況)

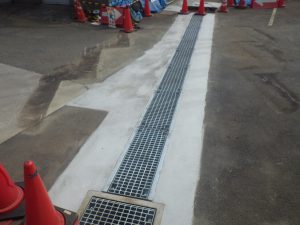

施工完了

施工部位、工事 敷地内土間
地域 神奈川県座間市小松原
施工規模 U字溝設置・浸透桝取替
施工期間 2017年7月22日~2018年8月26日

依頼事項、困っていたことなど

製紙工場にて工場内に埋設(土間下)している給水管の漏水が発覚。しかし土間下のどこで発生しているか不明なため、対処法として新たに給水管を設けて既存の給水管を撤去もしくは使用出来ないようにしたい。新設する給水管は今後のメンテナンスを容易にできるように露出タイプを考えている。その際にどうしても土間下を通さないといけない箇所があるので、その箇所にU字溝を設けU字溝の中に給水管を配置したいので、U字溝の設置を依頼したい。

解決方法、ご提案

製紙工場は平日稼働中はトラックの出入りが多いので、工場がお休みの土曜日と祝日、夏季休暇を利用し施工して頂きたいという旨を伝えられています。
また、トラックも10t車が往来しますのでそれに耐えられるU字溝と浸透桝を選択しました。
工場が夏季休暇に入られるまでは下準備として墨出し・路面カッター入れ・材料搬入を済ませ、工場が夏季休暇に入られた直後に路面解体から始まる本工事を開始しました。
床掘り中に想定外として玉石が出土した以外は工程表通り施工は進みました。
U字溝と浸透桝を設置し、埋戻し完了後に水道工事の関係上10日程コンクリートを打設できないため、鉄板にて仮設通路を設置してトラックが通れるようにしました。
コンクリート打設時に仮設通路を撤去し、配筋を施した後にコンクリートを打設。
早強ポルトランドセメントを使用していることから、早々に金ゴテ拵えを2回施し、表面が指触できる程度に乾いたら散水して水養生を行いました。

お客様の声

本当に乾いているのか不安だったようで、用心のため最初は空荷のトラックのみを通していたようですが、試しに積荷を済ませたトラックを通したところ、何も変化がありませんでした、と早強タイプのコンクリートの強度発現の速さに驚かれていました。

相模原市VマンションU字溝設置工事

物件カテゴリー|,  施工箇所カテゴリー|, , ,

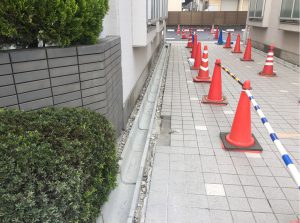

施工前全景

施工中(床掘り状況)

施工中(U字溝設置状況)

施工完了全景

施工部位、工事 敷地内通路のU字溝新設
地域 神奈川県相模原市中央区
施工期間 2017年4月24日~2017年4月28日

依頼事項、困っていたことなど

道路から敷地内の裏手の駐車場までの通路が、降水時には水はけが悪くなるので改善するためU字溝を設置したい。
U字溝を設置する部分の現況は土が長さ8mほど露出しており、雨天時に水を浸透させるようになっていたが、降水量が多いときは水の浸透が間に合わず、周囲が水浸しになってしまうとのことから、
マンションの敷地内通路の両側に12mずつの上蓋形U字側溝(U字溝)を設けたいとのご依頼を頂きました。

解決方法、ご提案

土の露出部分から道路側にある雨水桝までの床面はタイル仕上げとなっていましたが、この雨水桝までU字溝を設置するとの事なので、U字溝設置に必要となるスペースを確保するため、タイル仕上げ面にかかる部分は基礎ごと切断・解体しまし、土の面と共に掘り下げ(床掘り)砕石を敷き転圧、高さ調整用のモルタルを盛ってU字溝本体を設置しました。床掘り中に図面には記載されていない埋設配管が確認されましたが、元請様に連絡後にU字溝の設置に支障がない様に管の取廻しを行いました。
雨水桝への連結は接続部となる雨水桝側面をコア抜きし、水の流動を図っています。
U字溝の設置がすべて終了したところで、U字溝の周囲の隙間に土・砕石を入れて転圧、モルタルを流し、上蓋となるグレーチングを配し施工完了となりました。

お客様の声

【クライアント様より】
通路の床面とU字溝の繋ぎも工夫してもらい、限られた期間内に収めて頂き、たいへん助かりました。
とのお声を頂きました。
